ПОДЕЛИТЬСЯ
10 мая 2024 | 13:10
В СКО начали строительство 100 домов для пострадавших от паводка
В микрорайоне Солнечный-2 города Петропавловска к возведению новых домов приступили 24 апреля. По прогнозу привлеченных к работам местных строительных компаний, их сдадут в эксплуатацию уже в конце июня.
ПОДЕЛИТЬСЯ
В микрорайоне Солнечный-2 города Петропавловска к возведению новых домов приступили 24 апреля. По прогнозу привлеченных к работам местных строительных компаний, их сдадут в эксплуатацию уже в конце июня.
Участок в Солнечном-2, выделенный для индивидуального жилищного строительства граждан, состоящих в очереди на жилье, после небывалого наводнения нынешней весной было решено использовать для нужд пострадавших от наводнения. Это поможет сэкономить время и возвести дома в самые сжатые сроки.
Фонд "Қазақстан халқына" и акимат СКО заключили меморандум о строительстве здесь 100 жилых домов, на эту цель фонд выделил 2,7 миллиарда тенге. К работам приступили 24 апреля, рассказала пресс-секретарь управления строительства, архитектуры и градостроительства СКО Майгуль Елемесова.
"На данный момент здесь ведут работы десять местных строительных компаний, на строительной площадке работают 300-400 строителей и 30-40 единиц техники. С нарастанием темпов строительства количество будет увеличено, то есть привлекут около 500-600 работников, число единиц техники вырастет, - отметила она. - Строительные работы планируется завершить в течение двух месяцев, после окончания работ техническая компания, которая ведет технадзор (ТОО "Управление капитального строительства"), будет проверять эти дома, если будут какие-то недочеты, то строители обязуются за свои средства их устранить в короткое время. После этого управление передаст эти дома акимату, а акимат уже будет распределять их между пострадавшими".
Возводимые дома будут типовыми — одноэтажными, площадью 80 квадратных метров на одну семью.
Субподрядчик ТОО "Основание" - ИП "Камкор" - возводит семь домов до чистовой отделки. Бригадир Данияр Карипов рассказал, что работы идут по плану.

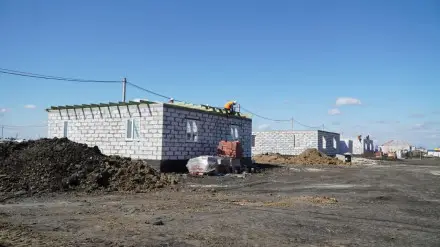

"30 процентов объема работ уже сделали. Основные работы завершены, по срокам до 2 июня успеем все сделать, - заверяет он. - Потому что основная работа готова — фундамент, стены уже подняты. Осталась только крыша, потом будут внутренние перегородки, заливка пола".
Для фундамента забивали сваи на глубину 2,3 метра, проводили армировку, заливали бетонное 80-сантиметровое основание и делали 30-сантиметровую кладку кирпичом. Сами стены возводят из газоблоков 20 на 30 сантиметров. Их будут утеплять пеноплексом, на финише использовать декоративную штукатурку "дождик".
Параллельно стройке идет подготовка земельного участка для строительства еще 400 домов.
Материал предоставлен акиматом СКО
