Аудиторы нашли нарушения при строительстве ТЭЦ-3 в Астане

Эльдар Нуруллин Шеф-редактор
Фото:gov.kz

Сегодня на пленарном заседании Мажилиса председатель Высшей аудиторской палаты Наталья Годунова озвучила итоги аудита сферы теплоснабжения, целевого использования привлеченных финансовых средств объектами производства и передачи тепловой энергии, передает корреспондент Tengrinews.kz.

ПОДЕЛИТЬСЯ
Иконка комментария блок соц сети

Сегодня на пленарном заседании Мажилиса председатель Высшей аудиторской палаты Наталья Годунова озвучила итоги аудита сферы теплоснабжения, целевого использования привлеченных финансовых средств объектами производства и передачи тепловой энергии, передает корреспондент Tengrinews.kz.

По информации Годуновой, даже при наличии финансирования строительство объектов теплоснабжения и других инфраструктурных объектов тормозит некачественное проектирование и ненадлежащее исполнение договорных обязательств со стороны подрядчиков.

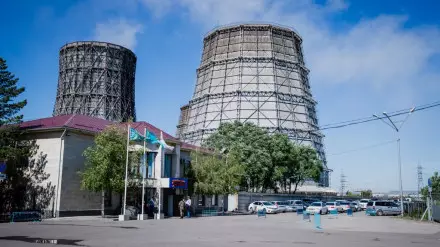

"К примеру, всем известный проект по строительству ТЭЦ-3 в городе Астане реализуется с 2011 года, и на момент аудита подтверждено выполнение работ всего на 64 процента, вместо заявленных акиматом 83. При этом отмечается удорожание проекта на 40 с лишним процентов", - проинформировала председатель Высшей аудиторской палаты.

Реклама
Реклама

Говоря о столице, Годунова также сообщила об аффилированности компаний, занимающихся разработкой проектно-сметной документации, строительством и пусконаладочными работами по семи проектам на 178 миллиардов тенге, в том числе и по проекту упомянутой выше ТЭЦ-3. Данный факт Счетный комитет фиксировал еще в 2017 году, добавила председатель Высшей аудиторской палаты.

Также Наталья Годунова указала на нарушение сроков строительства по другим проектам в столице.

"Например, продолжительность реализации проекта "Расширение ТЭЦ-2 города Астаны" рассчитана на 7,5 года. Реконструкция данного объекта осуществляется с 2009 года и должна была завершиться в 2016 году. Однако с учетом всех продлений завершение планируется к концу текущего года. То есть спустя более 13 лет", - отметила чиновница.

Напомним, Президент Касым-Жомарт Токаев заявил, что правительство и акимат Астаны должны до конца 2023 года ввести в эксплуатацию первую очередь ТЭЦ-3 и завершить строительство газовых котельных.

Предыдущий аким столицы Алтай Кульгинов в свою очередь заявлял, что подрядчик не выполняет работы в установленные сроки.

О ситуации с ТЭЦ-3 в Астане экс-аким города рассказал в интервью Tengrinews.kz.

Когда запустят ТЭЦ-3, рассказали в акимате Астаны

Деньги нужно считать, а Tengri.Деньги - читать! Подписывайтесь на наш Telegram-канал об экономике и финансах

Жаңалықты бірінші болып білгіңіз келсе, қазақ тіліндегі Telegram-арнамызға жазылыңыз!


Показать комментарии
Читайте также
Реклама
Реклама
Join Telegram
Лого TengriNews мобильная Лого TengriSport мобильная Лого TengriLife мобильная
