Аудиторы нашли нарушения при строительстве ТЭЦ-3 в Астане

Эльдар Нуруллин
Эльдар Нуруллин Шеф-редактор

ПОДЕЛИТЬСЯ

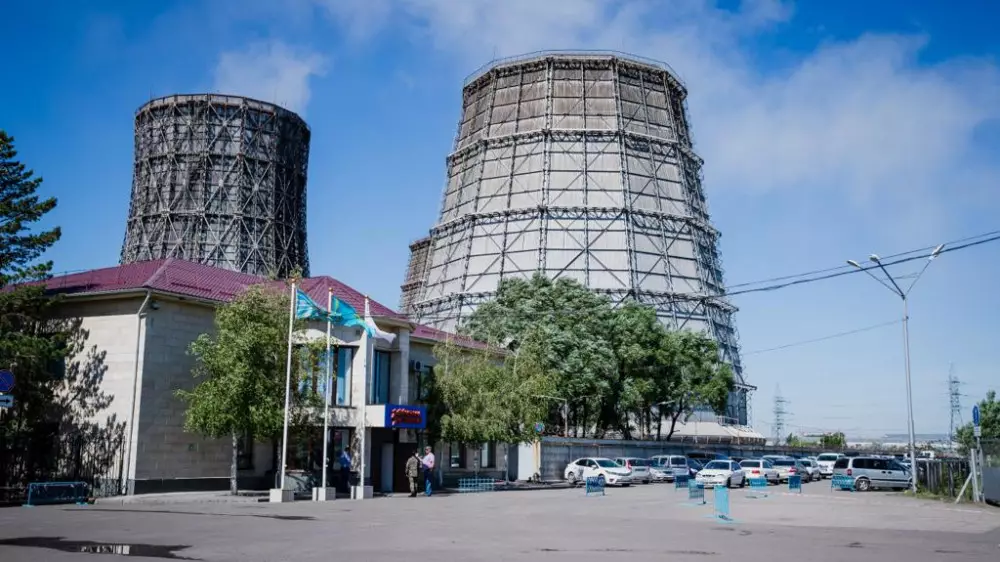

Аудиторы нашли нарушения при строительстве ТЭЦ-3 в Астане Фото:gov.kz

Сегодня на пленарном заседании Мажилиса председатель Высшей аудиторской палаты Наталья Годунова озвучила итоги аудита сферы теплоснабжения, целевого использования привлеченных финансовых средств объектами производства и передачи тепловой энергии, передает корреспондент Tengrinews.kz.


Сегодня на пленарном заседании Мажилиса председатель Высшей аудиторской палаты Наталья Годунова озвучила итоги аудита сферы теплоснабжения, целевого использования привлеченных финансовых средств объектами производства и передачи тепловой энергии, передает корреспондент Tengrinews.kz.

По информации Годуновой, даже при наличии финансирования строительство объектов теплоснабжения и других инфраструктурных объектов тормозит некачественное проектирование и ненадлежащее исполнение договорных обязательств со стороны подрядчиков.

"К примеру, всем известный проект по строительству ТЭЦ-3 в городе Астане реализуется с 2011 года, и на момент аудита подтверждено выполнение работ всего на 64 процента, вместо заявленных акиматом 83. При этом отмечается удорожание проекта на 40 с лишним процентов", - проинформировала председатель Высшей аудиторской палаты.

Говоря о столице, Годунова также сообщила об аффилированности компаний, занимающихся разработкой проектно-сметной документации, строительством и пусконаладочными работами по семи проектам на 178 миллиардов тенге, в том числе и по проекту упомянутой выше ТЭЦ-3. Данный факт Счетный комитет фиксировал еще в 2017 году, добавила председатель Высшей аудиторской палаты.

Также Наталья Годунова указала на нарушение сроков строительства по другим проектам в столице.

"Например, продолжительность реализации проекта "Расширение ТЭЦ-2 города Астаны" рассчитана на 7,5 года. Реконструкция данного объекта осуществляется с 2009 года и должна была завершиться в 2016 году. Однако с учетом всех продлений завершение планируется к концу текущего года. То есть спустя более 13 лет", - отметила чиновница.

Напомним, Президент Касым-Жомарт Токаев заявил, что правительство и акимат Астаны должны до конца 2023 года ввести в эксплуатацию первую очередь ТЭЦ-3 и завершить строительство газовых котельных.

Предыдущий аким столицы Алтай Кульгинов в свою очередь заявлял, что подрядчик не выполняет работы в установленные сроки.

О ситуации с ТЭЦ-3 в Астане экс-аким города рассказал в интервью Tengrinews.kz.

Когда запустят ТЭЦ-3, рассказали в акимате Астаны

Деньги нужно считать, а Tengri.Деньги - читать! Подписывайтесь на наш Telegram-канал об экономике и финансах

Жаңалықты бірінші болып білгіңіз келсе, қазақ тіліндегі Telegram-арнамызға жазылыңыз!

Tengrinews
Читайте также

Курс валют

 471.06   546.68   6.61



Погода

Алматы
А
Алматы +12
Астана +18
Актау +20
Актобе +19
Атырау +25
Б
Балхаш +18
Ж
Жезказган +12
К
Караганда +16
Кокшетау +20
Костанай +20
Кызылорда +14
П
Павлодар +18
Петропавловск +15
С
Семей +8
Т
Талдыкорган +17
Тараз +20
Туркестан +20
У
Уральск +8
Усть-Каменогорск +19
Ш
Шымкент +14



Редакция Реклама
Социальные сети
