05 июля 2023 | 08:01

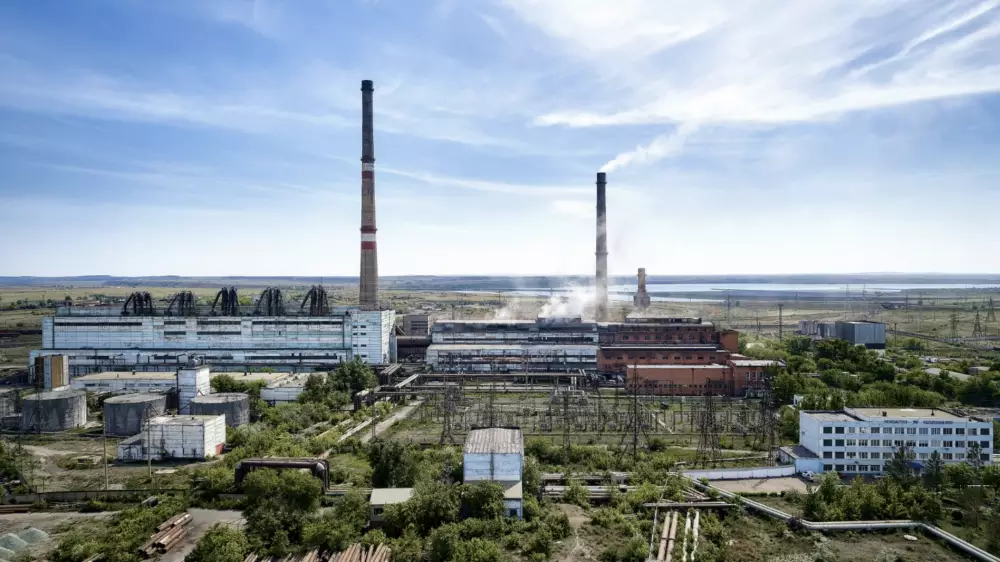

Ремонты на Экибастузской ТЭЦ идут по графику

ПОДЕЛИТЬСЯ

В этом году на Экибастузской ТЭЦ отремонтируют все 10 котлоагрегатов: капитальный ремонт запланирован на котлоагрегатах № 6, 7, 8, 11, 12, 13, 14, 15 и текущий – на пятом и девятом котлоагрегатах.


Иконка комментария блок соц сети

В этом году на Экибастузской ТЭЦ отремонтируют все 10 котлоагрегатов: капитальный ремонт запланирован на котлоагрегатах № 6, 7, 8, 11, 12, 13, 14, 15 и текущий – на пятом и девятом котлоагрегатах.

Капитальный ремонт седьмого котла уже завершен. На нем полностью заменили поверхности нагрева, восстановили газоходы, воздуховоды и прочее оборудование. После проведения гидравлических испытаний и наладочных работ он будет введен в резерв. Также завершен текущий ремонт на девятом котлоагрегате.

Первый заместитель премьер-министра Роман Скляр накануне посетил Экибастуз. Во время рабочего визита он ознакомился с ходом реализации ремонтной кампании, побывав на месте реконструкции тепловой магистрали и на самой станции.

"Подрядные организации уже приступили к ремонту котлоагрегатов №6, 11, 12, 13, 14, 15. На четырех из них предстоит произвести замену около 80% поверхностей нагрева. Их замена обеспечит стабильную и надежную работу оборудования, позволит подавать в город теплоноситель в соответствии с температурным графиком и не допускать недогревов, как это было прошлой зимой", - пояснил исполняющий обязанности генерального директора ТОО "Экибастузтеплоэнерго" Анатолий Моисей.

На всех котлоагрегатах планируется восстановление пылесистемы с целью увеличения нагрузки до 100%. Котлоагрегаты будут работать на полную мощность и производить максимальное количество энергии, что также позволит улучшить качество теплоснабжения горожан. Устраняются неплотности оборудования. Благодаря восстановлению изоляции, обшивы, газоходов, воздуховодов удастся избежать задымления и пыления. А замена каплеуловителей и завихрителей значительно снизит количество выбросов.

Замена общестанционных трубопроводов, замена релейной защиты на современную новую микропроцессорную защиту, восстановление всех элетктроприводов улучшат работу станции в целом и условия работы для сотрудников.

На одиннадцати зданиях ТЭЦ мягкую кровлю планируется заменить на жесткую. В здании котло-турбинного цеха уже начались работы по замене плит стеновых панелей.

Отставаний от запланированного графика ремонтов на сегодня нет. В планах также есть разработка проекта на строительство новых централизованных душевых для рабочего персонала, закуп новых и ремонт имеющихся подогревателей сетевой воды для доведения до нормы нагрузки энергетических котлоагрегатов, приобретение нового бульдозера и минипогрузчика для облегчения работы персонала ТЭЦ.

В текущем году производится ремонт более 50 километров магистральных и внутриквартальных тепловых сетей, а также реконструкция тепловых магистралей по улицам Машхур Жусупа и Абая. Производится замена запорной арматуры и другого оборудования тепловых сетей.

Все это способствует снижению изношенности оборудования, количества отключений тепла в зимний период, повышению эффективности работы станции, улучшению параметров теплоносителя и улучшению условий труда для персонала ТОО "Экибастузтеплоэнерго".

Читайте также
Join Telegram
Лого TengriSport мобильная Лого TengriLife мобильная Иконка меню мобильная
Иконка закрытия мобильного меню

Курс валют

 498.59   521.12   4.87



Погода



Редакция Реклама
Социальные сети
