На сегодняшний день основная задача, которая стоит перед подрядчиками и местными исполнительными органами, – контролировать процесс ремонта, чтобы быть уверенными в том, что теплоисточник будет введен в строй к началу отопительного сезона.
На сегодняшний день основная задача, которая стоит перед подрядчиками и местными исполнительными органами, – контролировать процесс ремонта, чтобы быть уверенными в том, что теплоисточник будет введен в строй к началу отопительного сезона.

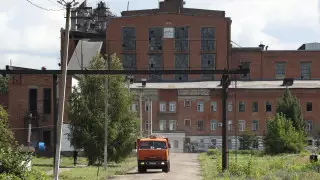

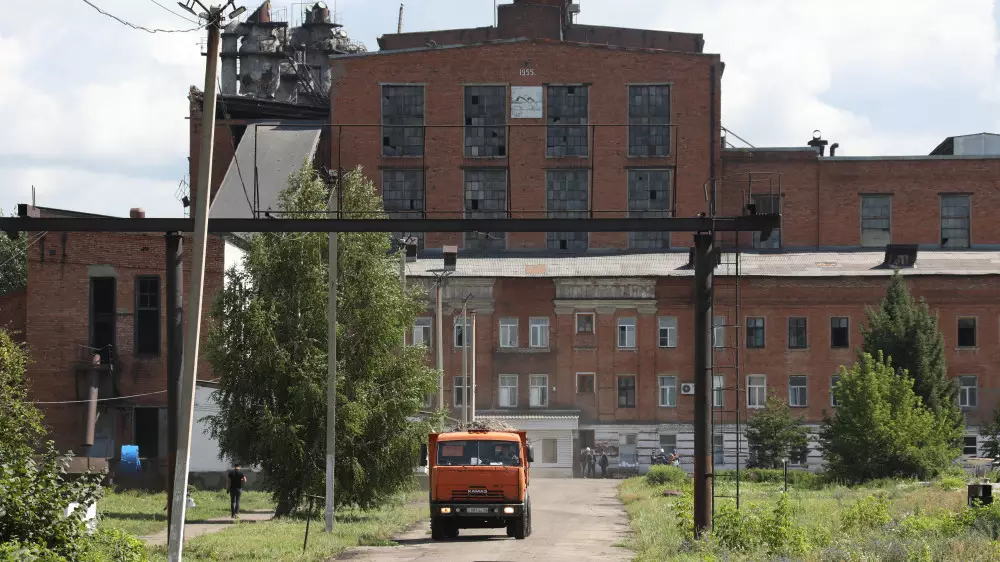

К ремонту Риддер ТЭЦ уже не первый месяц приковано внимание не только жителей горняцкого города, но и всех восточноказахстанцев. С ходом работ ознакомился аким области Ермек Кошербаев.
"Отставаний от графика нет, несмотря на определенные трудности, – отметил глава региона. – Ремонт приходится вести "с колес", поэтому постоянно идет актуализация фронта работ. Сегодня по всем узлам и агрегатам исполнение работ составляет более 40 процентов, впереди – основной ремонт".
Напомним, четыре из шести котлов на теплоисточнике планируют запустить уже к 20 сентября. Это три котла среднего давления и один - высокого давления. Как уже сообщалось, с наступлением серьезных холодов в Риддере будут работать все шесть агрегатов.
"Работы ведутся на всех шести котлах, другом оборудовании, тракте топливоподачи, галерее, – рассказал генеральный директор АО "Риддер ТЭЦ" Игорь Михайленко. – В ближайшее время начнется самый важный и ответственный процесс монтажа оборудования".
Однако бесперебойная подача тепла в дома горожан зависит не только от жара в печах. Доставить его в квартиры помогает целая сеть инженерных сооружений. Поэтому к вопросу реанимации отопительной системы в Риддере подошли комплексно, с учетом текущего состояния каждой из ее частей.
"Есть контроль над исполнением ремонтных работ со стороны Правительства РК и Министерства энергетики страны, – подчеркнул Ермек Кошербаев. – Сейчас на теплоисточнике в три смены работают 400 человек, на следующей неделе их количество вырастет до 500. Если будет необходимость в дополнительной рабочей силе, правительство готово оказать поддержку и в этом вопросе".
Огромное внимание уделяется и реконструкции тепловых сетей. Более двух километров трубопровода обновят в рамках капитального ремонта Риддер ТЭЦ. Сметная стоимость ремонта составит порядка 1,1 миллиарда тенге.
Специалисты ТОО "Восток Котлы" демонтируют старые и прокладывают новые трубы, работы ведутся на четырех участках города. Прокладку магистрали подрядчик начал 29 мая, и уже в текущем месяце она будет завершена. В настоящее время проведена опрессовка и полностью засыпан один из участков протяженностью 500 метров. В целом силами ТОО "Восток Котлы" капитальным ремонтом будут охвачены 1934 метра тепловых сетей.
"От нашего предприятия в капитальном ремонте тепловых сетей задействовано до 30 человек, – рассказал представитель ТОО "Восток Котлы" Оралбек Турашев. – Темпы хорошие, планируем до конца августа завершить все работы".
Аналогичную работу обеспечивает другой подрядчик – ТОО "Востоквзрывпром". По словам главного инженера предприятия Сергея Богданова, их организация проводит капитальный ремонт на двух участках протяженностью 320 метров. Работы также будут завершены до конца текущего месяца.
Общая протяженность тепловых сетей АО "Риддер ТЭЦ" составляет 160 километров.
Фото предоставлены РСК ВКО
